一、指标任务完成情况

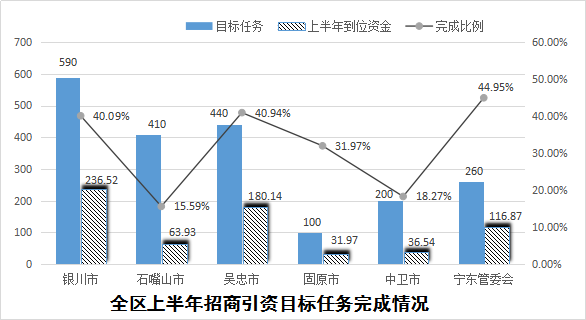

上半年,全市共实施招商引资新建、续建项目73个,实际到位资金46.18亿元(区外36.54亿元,区内9.64亿元),完成市委、市政府下达300亿元目标任务的15.39%,完成自治区政府下达200亿元指导性目标任务的18.27%。2018年上半年新签约项目87个,计划投资775.06亿元;已开工项目35个,未开工项目52个;洽谈线索类项目139个。
根据项目归属地原则,完成情况为:

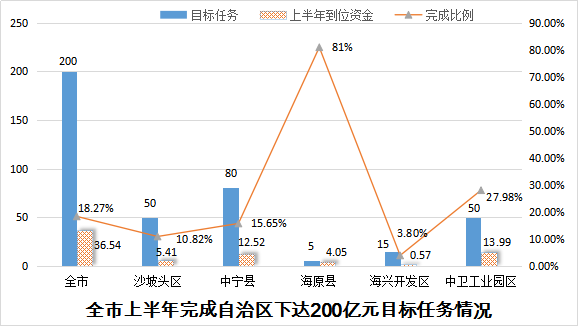

沙坡头区(到位资金含市直部门):实施招商引资新建、续建项目30个,实际到位资金10.33亿元(区外项目到位资金5.41亿元),完成市委、市政府下达80亿元目标任务的12.91%,完成自治区政府下达50亿元指导性目标任务的10.82%。2018年新签约项目13个,计划投资35.15亿元。
中宁县:实施招商引资新建、续建项目13个,实际到位资金13.02亿元(区外项目到位资金12.52亿元),完成市委、市政府下达110亿元目标任务的11.84%,完成自治区政府下达80亿元指导性目标任务的15.65%。2018年新签约项目7个,计划投资48.34亿元。
海原县:实施招商引资新建、续建项目6个,实际到位资金4.12亿元(区外项目到位资金4.05亿元),完成市委、市政府下达30亿元目标任务的13.73%,完成自治区政府下达5亿元指导性目标任务的81%。2018年新签约项目12个,计划投资41.01亿元。
海兴开发区:实施招商引资新建、续建项目7个,实际到位资金4.72(区外项目到位资金0.57亿元)亿元。完成自治区政府下达15亿元指导性目标任务的3.8%。2018年新签约项目6 个,计划投资7.81亿元。
中卫工业园区(到位资金含市直部门):实施招商引资新建、续建项目17个,实际到位资金13.99亿元,完成自治区政府下达50亿元目标任务的27.98%。2018年新签约(技改)项目16个,计划投资88.05亿元。
市直部门、单位:根据《关于下达2018年全市招商引资目标任务的通知》(卫党办发〔2018〕34号)精神,向33个市直部门、单位下达招商引资目标任务。目前只有8个部门、单位有引进落地项目到位资金。2018年新签约项目33个,计划投资554.7亿元。
二、招商引资到位资金偏低的主要原因
(一)产业政策收紧,制约项目落地。新能源产业方面,由于新能源电价补贴标准降低,利润减少,受电网接入等因素影响,新能源项目进展缓慢。上半年,全市计划开工11个新能源项目,总投资76.2亿元。目前只有华电海原100MW风电、卧龙中宁100MW风电、宁清中卫50MWp光伏、深圳汇联海原20MWp光伏4个项目开工建设,仅完成投资7.01亿元。同时,受国家“5.31”光伏行业政策影响,协鑫2GW单晶硅拉棒、江苏阳光集团1000台单晶炉及10GW单晶、都阳3GW单晶硅拉棒3个新能源项目计划总投资127.7亿元,目前落地希望不大。化工产业方面,受环保整治政策影响,投资18.2亿元的华御公司新型功能性材料项目进展缓慢,化工产业招商引资项目落地将更加困难。旅游产业方面,总投资16.2亿元的沙漠天宫、太阳酒店、沙漠沙世界、星星酒店4个项目未能按期开工建设。受土地政策影响,投资30亿元的山川集团医疗器械产业园项目和投资11.3亿元的李旺物流公路港项目未能开工建设。中卫工业园区土地指标受限,后续引进项目无法落地。
(二)企业融资困难,后续投资乏力。天元锰业集团今年计划开工项目11个,因融资困难,企业大幅收缩项目建设规模,除2×350MW热电厂尚在建外,其它项目均已停工,整体影响中宁县固定资产投资和招商引资到位资金目标任务完成。振发集团海原县10万套光伏模块装备制造、中卫工业园区圣光宜农10万吨生物有机肥等项目也因资金问题停工。
(三)企业投资意愿下降,活力不足。1-6月,全市新建项目到位资金12.89亿元,仅为去年同期的17.1%。受全球经济大环境的影响,央企对外投资愈加谨慎,民间投资活力不足,积极性不高。
(四)县(区)、部门招商引资和盯抓项目落实的积极性有所下降。二季度,受环保、安全等专项督查的影响,各县(区)、市直各部门外出开展招商引资活动的积极性明显下降。二季度全市外出开展招商引资活动仅12次,外出招商活动次数较一季度降低86%。各县(区)、部门在盯抓项目落实方面,解决项目落地的办法不多、措施不力。
三、对策建议
(一)再加压力,提振信心。召开招商引资工作领导小组会议,对全市招商引资工作再部署,再加压,推动各县(区)、各部门进一步提高对招商引资工作重要性的认识,主动走出去找信息、抓落实。集中研究解决重点招商引资项目推进落实存在的政策、土地、能耗等问题,加快推进项目落地。
(二)强化措施,全力推进项目落实。对已签约未开工的66个项目,按照市委“6+8”分工方案,采取市领导包抓落实责任制,加快推进恒大集团中卫都市广场、紫光天化公司蛋氨酸三期、杭州锦江集团生活垃圾发电、国电投200兆瓦风电、中国联通数据中心、中卫李旺物流园、山东红帆轨道公司旅游云轨、宁钢集团70万吨高铁配套制品、华润新能源呱呱山200兆瓦风电等投资较大的项目前期进度,尽快开工建设,形成投资。对重点招商引资项目,要认真分析查找原因,切实制定落实方案,力促项目落地开工建设。对已开工项目,要紧盯项目建设进度,帮助企业制定项目推进计划,加快建设进度,力促早日建成投产。对已签约未开工项目,要认真分析制约项目落地的主要因素,跟踪协调,主动帮助企业解决问题和困难,力促项目尽快开工。对拟签约项目,要密切与企业对接联系,进一步增强企业投资的信心,力促尽快签订投资协议。
(三)创新方式,加快项目引进。继续强力推动专题招商活动开展,组织各县(区)、各产业专题小组认真分析研究发达地区产业转移方向,结合我市产业实际,编制储备对外招商引资项目,主动联系对接投资企业,精准招商。积极探索“互联网+招商”、平台招商、资本招商、人才招商等模式,形成以政府招商行政行为为主向全民招商、以商招商、委托招商的市场行为转变,围绕已有项目线索,通过以商招商、产业链招商,进一步扩大投资合作领域,延伸产业项目合作规模。
