中交(中卫)云数据中心项目一期开始设备安装

中交(中卫)云数据中心项目一期开始设备安装

12月6日,在中交(中卫)云数据中心项目一期现场,先进设备有序排列,工人操作起重机吊装间接蒸发制冷空气处理机组(AHU),各环节衔接紧密、有条不紊。作为自治区“十四五”规划重点实施项目,近期,该项目已全面步入设备安装阶段。

“项目2月27日开工,10月中旬所有楼栋主体结构均已封顶,1号机房楼和运维中心砌体全部完成。目前正在进行1号机房楼的间接蒸发制冷空气处理机组(AHU)吊装。”中交(中卫)云数据中心项目现场代表于成云告诉记者,该项目选用间接蒸发制冷空气处理机组(AHU),借助自然的蒸发过程,减少了压缩机等高能耗部件使用频率,有效降低能耗,提升能源利用效率,使PUE全年测算达到1.2以下。

据了解,中交(中卫)云数据中心项目总投资约38亿元,计划分三期建设,拟新建6栋数据中心机楼及6栋配套服务设施,安装15680台8KW机柜,其中一期拟建设2栋数据中心机楼、2栋运维楼、1栋公寓楼、1栋运维中心和1座110千伏变电站。项目建成投运后,将对宁夏打造国家“东数西算”示范基地、信息技术应用创新基地、国家级数据供应链培育基地“三大基地”起到重要的推动作用。

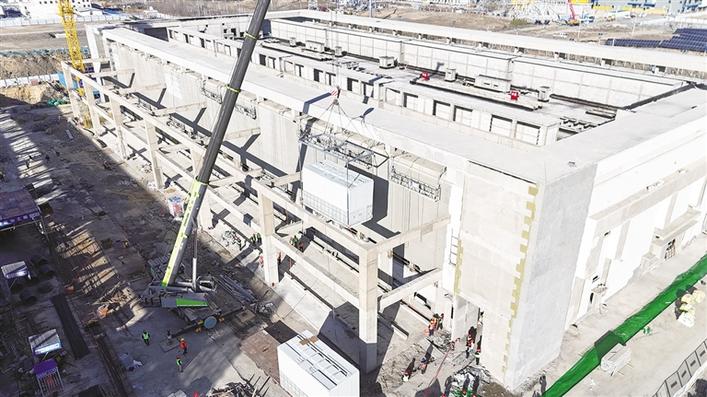

“进入四季度,我们实施倒排工期和挂图作战,明确各项任务的完成时间和节点,陆续安装柴油发电机、机柜、电力模组、变压器等设备。”于成云说,在冬歇期内,他们也会克服天气寒冷带来的施工困难,保安全、抓生产、促进度,全力以赴打好“百日攻坚战”,加速推进中交(中卫)云数据中心项目一期建设。图为工人操作起重机吊装间接蒸发制冷空气处理机组(AHU)。
